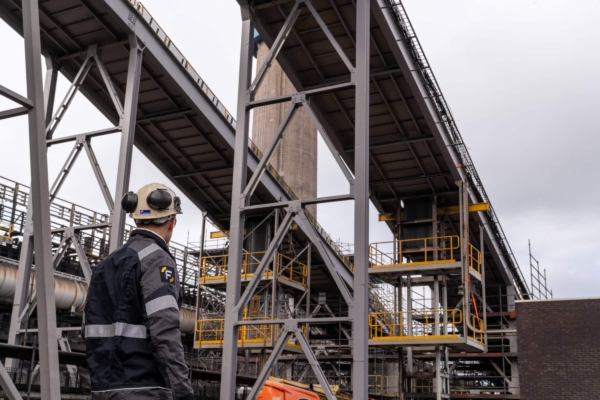

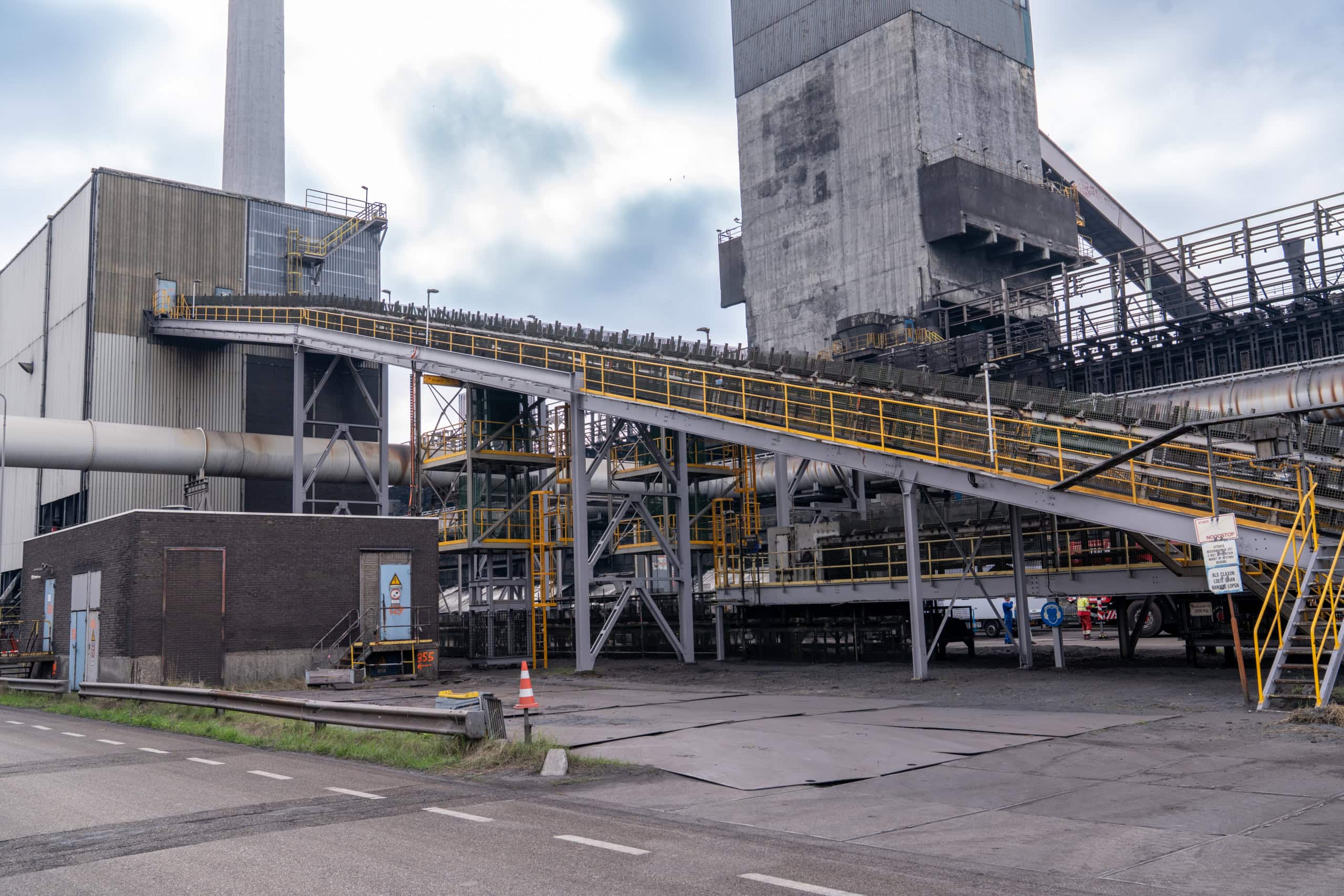

Bij Tata Steel kregen we de opdracht om twee cruciale bandbruggen te renoveren. Deze bruggen transporteren kooks richting de zeverij van Kooksgasfabriek 2 en zijn essentieel voor het productieproces. Door slijtage en veroudering voldeden de bestaande constructies niet meer aan de huidige eisen. De uitdaging? De bruggen mochten niet gelijktijdig buiten bedrijf zijn – wat een strakke planning en slimme fasering vereiste.
De voorbereiding
Het project had een totale doorlooptijd van 14 maanden, van offerte en voorbereiding tot en met de montage. Na het zorgvuldig inmeten van de constructie, het uitwerken van de ontwerpen en het opstellen van planningen, startten we met de uitvoering. De montagefase zou uiteindelijk acht maanden in beslag nemen.
Demontage en montage

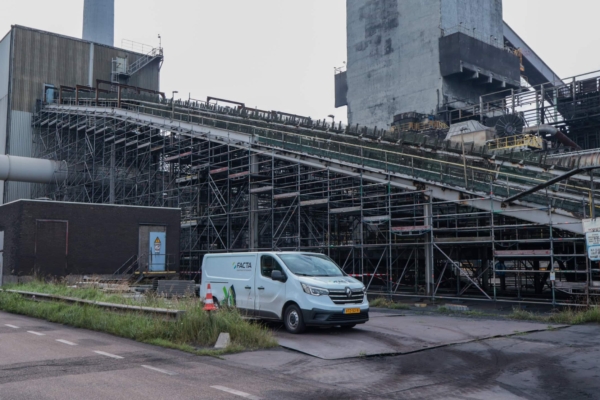

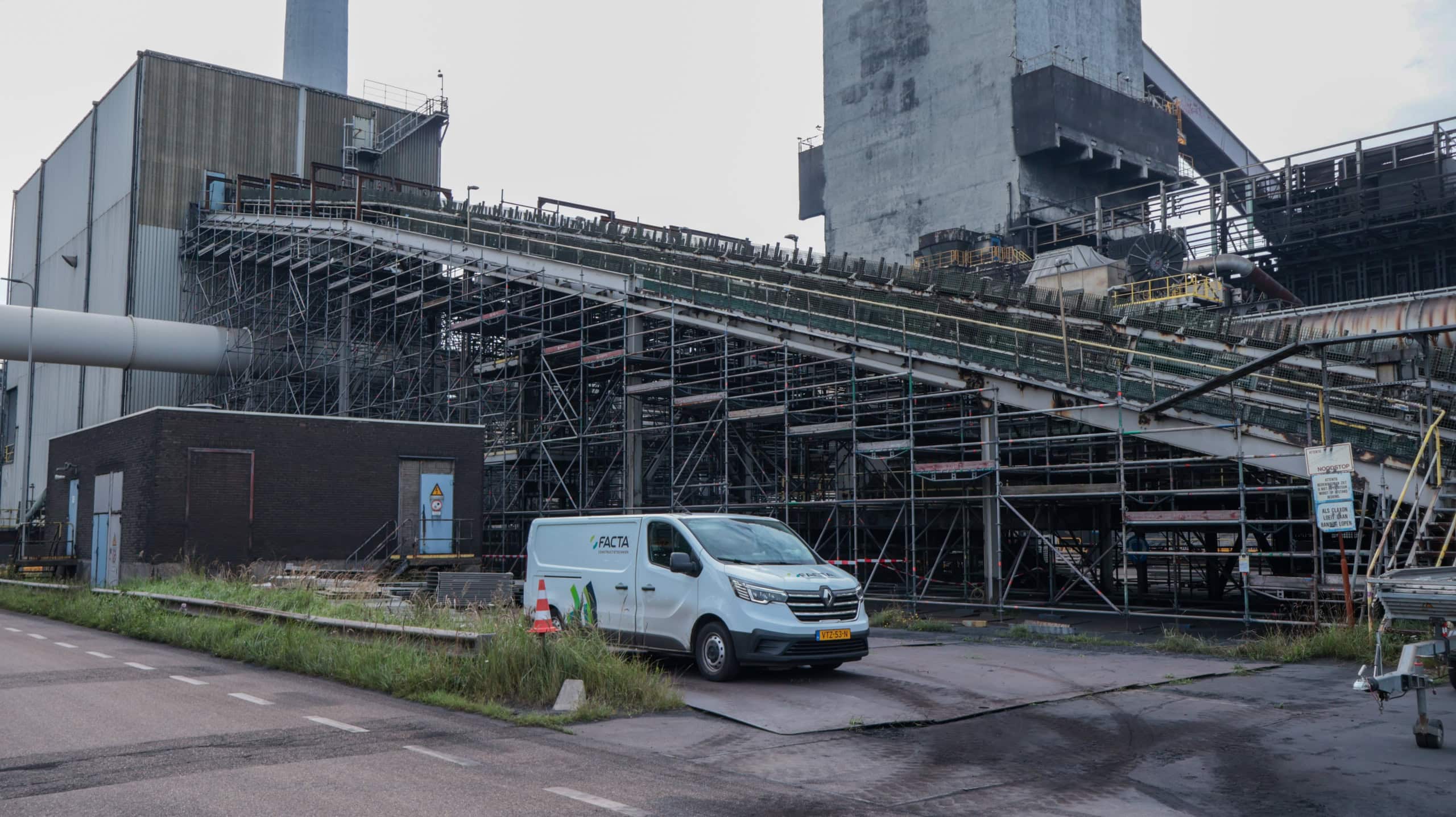

De uitvoering begon met het zorgvuldig demonteren van de bestaande constructiedelen. Hierbij zijn onder andere de vloerplaten, bandondersteuningen, trappen, leuningen, bordessen en spanlustorens verwijderd. Omdat de bruggen niet gelijktijdig uit bedrijf mochten zijn, werkten we volgens een strakke fasering: telkens vier weken per brug. Dankzij slimme noodconstructies bleef het productieproces gedurende de hele uitvoering ongestoord doorgaan.

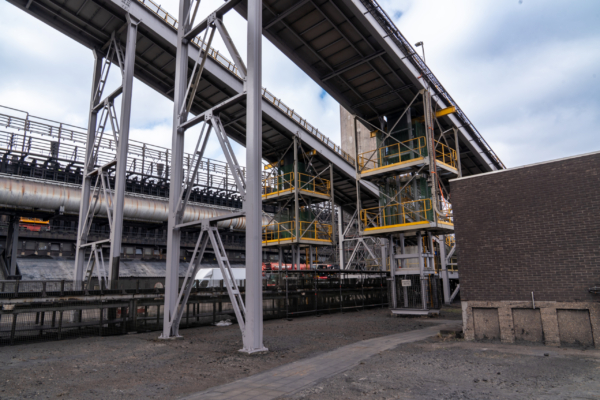

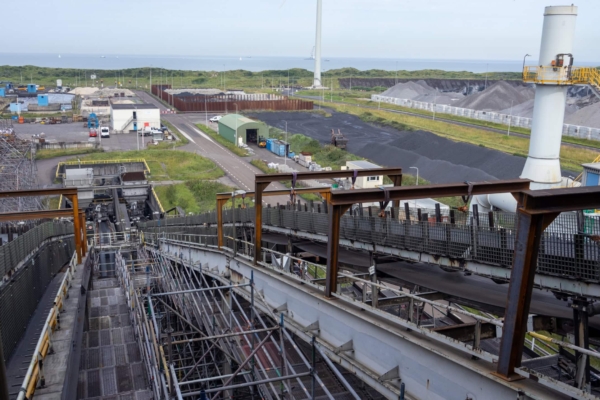

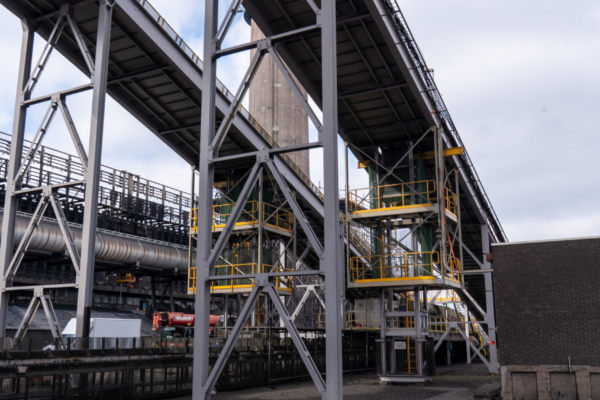

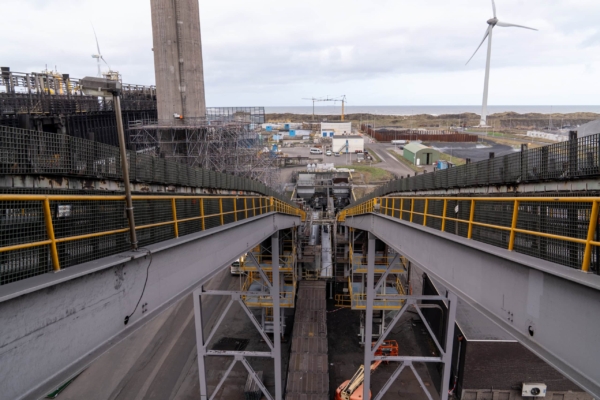

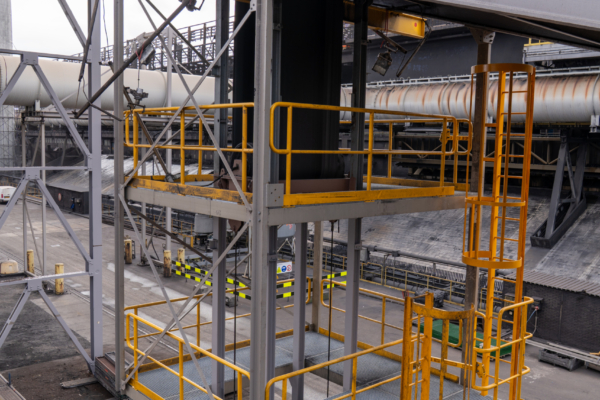

Na de demontage volgde de opbouw van de nieuwe staalconstructies. In totaal werd meer dan 60 ton staal verwerkt, waaronder 1.050 m² aan nieuwe vloerplaten en ruim 10 ton aan trappen, leuningen, bordessen en kooiladders. Ook de beide spanlustorens zijn volledig vervangen. De montage werd uitgevoerd in samenwerking met Smulders (Iemants), met ondersteuning van onze eigen vakmensen. Alle onderdelen zijn op locatie gemonteerd, nauwkeurig uitgelijnd en volledig geconserveerd voor een duurzame en veilige levensduur.

Het resultaat?
Na 14 maanden voorbereiding, planning en uitvoering leverden we twee volledig gerenoveerde bandbruggen op. Beide constructies zijn volledig vernieuwd, voorzien van moderne staalconstructies en professioneel geconserveerd. De bruggen zijn daarmee weer klaar voor jarenlang veilig en betrouwbaar gebruik.
Dankzij de strakke coördinatie, slimme noodconstructies en de nauwe samenwerking met onze partners verliep het project volgens planning – zonder verstoring van het productieproces. Een project waar we met trots op terugkijken en een waardevolle bijdrage aan de verduurzamingsplannen van Tata Steel.
Benieuwd wat we voor jou kunnen betekenen? Neem contact met ons op – wij denken graag vrijblijvend met je mee.

Chris van Heuveln
Construction Manager Tata Steel
Afgelopen jaar heeft Facta 2 bandbrug constructies op KGF2 compleet gerenoveerd. Een klus die vakmanschap, flexibiliteit en strak constructiemanagement vereiste, omdat productie op de juiste momenten weer gebruik moest kunnen maken van de banden. In deze klus kwam de expertise van Facta goed naar voren en ondanks diverse verrassingen tijdens het project heeft Facta het project netjes en volgens planning op kunnen leveren.
